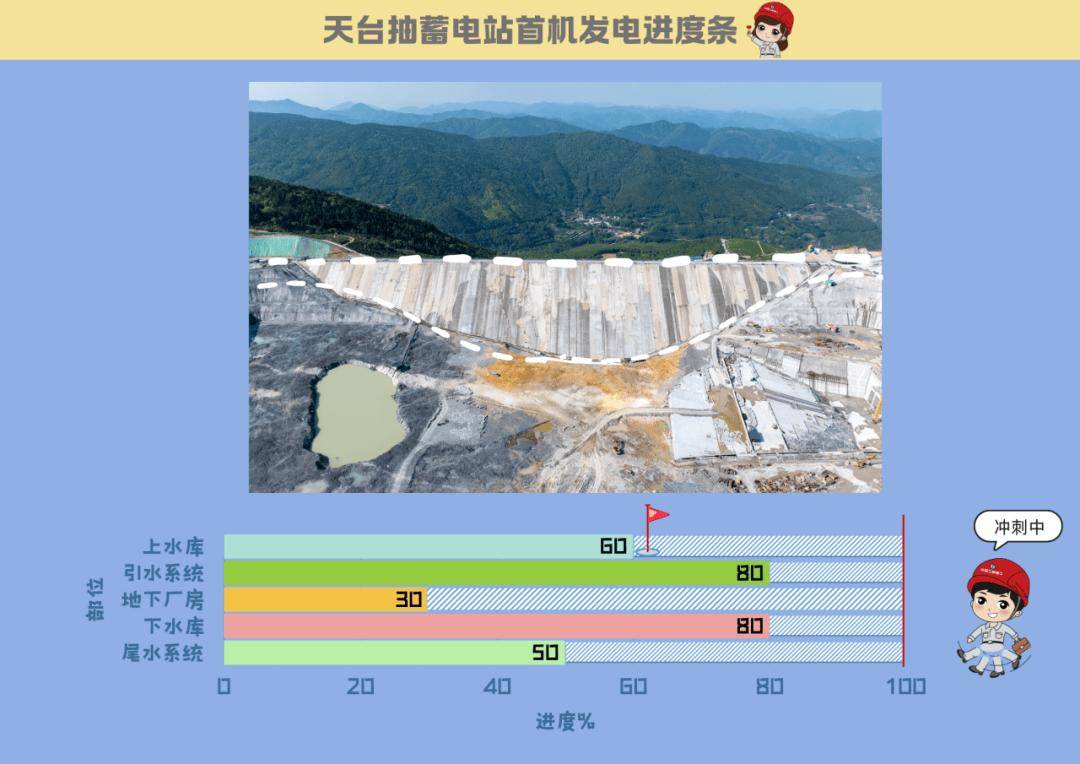

近日,國內單機容量最大的抽水蓄能電站——浙江天臺抽水蓄能電站迎來了重要進展。據三峽建工方面透露,4月29日下午,隨著最后一塊面板混凝土的振搗收面工作圓滿結束,該電站上水庫主壩的面板澆筑工程已全部竣工。
天臺抽水蓄能電站的上水庫主壩采用了混凝土面板堆石壩設計,壩頂高程達到956.5米,最大壩高62.5米,壩頂長度則為566米。此次澆筑的混凝土面板共計44塊,總澆筑方量達到1.54萬立方米。每塊面板的寬度為12米,最長的一塊達到了103.3米。設計坡比為1:1.4,面板厚度從底部到頂部不等,介于57.8厘米至40厘米之間。
自2025年3月9日完成面板試驗倉澆筑以來,該工程在短短49天內便完成了所有面板的澆筑工作,其中首倉(第27倉)澆筑于3月12日啟動。為了確保面板混凝土的施工質量和抗裂性能,工程團隊采用了低熱混凝土,并在配合比中加入了VF防裂劑和玄武巖纖維。通過嚴格控制混凝土入倉塌落度和滑模提升速度,面板混凝土的極限拉伸值得以提升約38.5%,絕熱溫升則降低了約10℃。
在施工過程中,工程團隊展現出了卓越的技術實力和嚴謹?shù)墓ぷ鲬B(tài)度。他們不僅確保了面板混凝土的施工質量,還有效增強了面板的抗裂性能,為電站的后續建設奠定了堅實基礎。
據三峽建工所屬天臺抽蓄公司負責人介紹,目前上庫主壩面板的縫面止水和輔助防滲(聚脲)施工已經啟動。預計5月中旬將完成死水位以下的聚脲噴涂工作。在后續施工過程中,工程團隊將繼續加強質量管控,確保各項施工任務按期高質量完成。
這一重要進展標志著天臺抽水蓄能電站的建設工作又邁出了堅實的一步。隨著后續工程的持續推進,該電站有望為當?shù)氐哪茉垂?yīng)和經濟發展做出重要貢獻。
